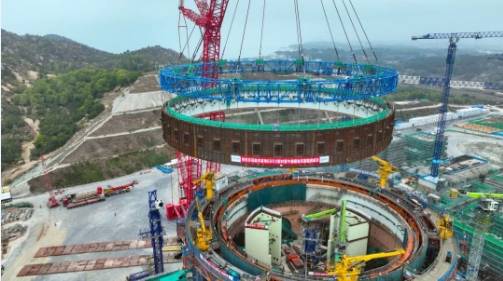

Em 2 de março de 2025, após uma série de ações padronizadas, incluindo o levantamento do gancho, a suspensão, a rotação, o movimento carregado, o abaixamento do gancho, o posicionamento e o ajuste, o bloco da patena da revestimento de aço da cápsula de segurança do núcleo da Unidade 6 da Central Nuclear de Lufeng foi montado com sucesso após 2 horas e 40 minutos.

O bloco da patena é um bloco combinado usado pela primeira vez no tipo de reator "Hualong One" da China General Nuclear Power Group. É composto pelo oitavo andar do cilindro, a patena do guindaste anelar e a plataforma de aço circular, e o peso total de montagem é de 344,321 toneladas. A tecnologia de construção modular da patena representa uma importante conquista. Pela primeira vez, o revestimento de aço, a patena do guindaste anelar e a plataforma de aço circular foram integrados em um bloco completo. Essa montagem não apenas marcou a conquista técnica da construção integralmente modular do revestimento de aço do "Hualong One", mas também sinaliza que a capacidade de construção de usinas nucleares de terceira geração autônoma da China chegou a um novo patamar.
A tecnologia trouxe efeitos multiplicativos. O bloco da patena foi pré - fabricado na fábrica e montado independentemente no local, o que permitiu a execução paralela da pré - fabricação e da construção civil no local e, logicamente, reduziu o período de construção. Em comparação com a Unidade 5, economizou pelo menos 15 dias. A construção modular através do "cilindro + patena" do revestimento de aço permitiu a construção contínua e simultânea da casca interna da camada da patena, adiantando significativamente a instalação do guindaste anelar e a montagem da cúpula.
Durante o processo de montagem do bloco, a montagem e soldagem a céu aberto de 12 painéis de parede e 45 patenas foram transferidas para o solo, reduzindo muito a ocupação do equipamento de guindaste no local e liberando mais recursos de transporte vertical para a construção civil. Isso diminuiu drasticamente os riscos de segurança do trabalho a altura e do trabalho cruzado, melhorando a praticidade, segurança e conforto do trabalho dos construtores. Além disso, o projeto de montagem integral reduziu os erros acumulados, e a qualidade da construção do bloco foi melhorada graças ao aumento da frequência de medição e monitoramento da deformação.
Para garantir o sucesso da montagem, a equipe do projeto projetou e fabricou inovadoramente uma série de novos equipamentos, como o equipamento de suporte abaixo da patena, o equipamento de suporte para evitar a deformação após a instalação da patena, o equipamento de reforço lateral da patena e o equipamento de pneu hidráulico para o posicionamento do bloco de montagem. Além disso, com base nas experiências da montagem de blocos anteriores, otimizaram o processo de montagem para aumentar a eficiência da construção. Durante a montagem e instalação do bloco da patena, aumentaram a frequência do monitoramento de medição e controlaram rigorosamente os padrões de qualidade de cada etapa da construção, garantindo integralmente o sucesso da montagem do bloco.
O sucesso da construção modular da patena tem um significado pioneiro na área da construção de usinas nucleares. Ao mesmo tempo, estabeleceu uma base sólida para a construção do corpo principal da cápsula de segurança da edificação do reator da Unidade 6 e a montagem da cúpula, e forneceu um forte impulso para a Central Nuclear de Lufeng continuar a criar novos padrões na construção civil da ilha nuclear.
