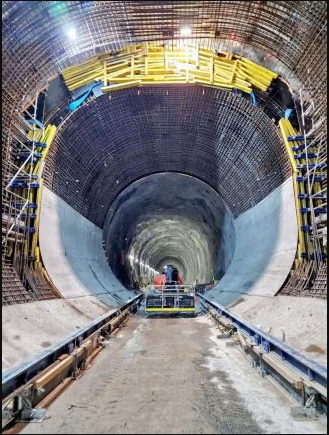

Recentemente, como parte importante do projeto Snowy 2.0 de armazenamento por bombeamento hidrelétrico da Austrália, a primeira seção de revestimento do túnel foi concluída na estação Tantangara, marcando um marco significativo na construção dos túneis do projeto.
O trabalho concluído foi em uma parte de 10 metros de um túnel de transição de 50 metros de comprimento. Este túnel de transição é de grande importância, pois conectará o difusor da entrada de água, o poço de comportas e o túnel de captação de água de 17 quilômetros. Este túnel de captação desempenha uma função crucial, pois transporta a água até as turbinas da estação geradora Snowy 2.0.
A obra de concretagem foi realizada pela Future Generation Joint Venture, uma empresa conjunta formada pela Clough, Webuild e Whittens. Durante a construção, foram usados 566,5 metros quadrados de moldes, 108 toneladas de aço e 800 metros cúbicos de concreto. A concretagem das bases, paredes e coroas foi feita em fases, com o processo total de concretagem levando cerca de 45 horas.
