A empresa de construção alemã Porr Tunnelbau recentemente deu início à fase crucial do projeto de modernização da usina Rudolf Fettweis em Forbach, começando a perfurar um poço vertical de 350 metros de profundidade. O projeto, investido e construído pela EnBW Energie Baden-Württemberg AG, visa transformar a usina existente em uma central de bombeamento e armazenamento por energia.

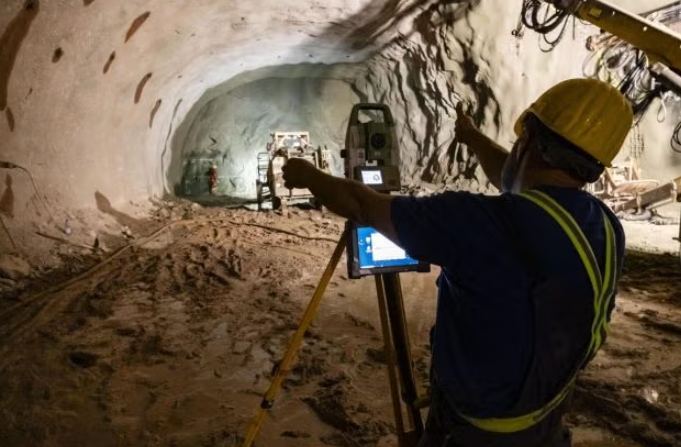

A equipe de engenharia concluiu a perfuração piloto no final de junho e atualmente utiliza um alargador de 11 toneladas para ampliar o diâmetro do poço vertical para 3,1 metros. A Porr completou a perfuração da caverna no fundo do poço em apenas duas semanas. Simultaneamente, as obras no trecho de Schwarzenbach avançam, com a escavação do túnel de entrada e da câmara de estrangulamento já concluídas, assim como as detonações do teto da câmara e de dois degraus.
O sistema de túneis deste projeto de bombeamento começou em outono de 2023, e em maio deste ano a escavação do túnel de acesso Murgwerk foi finalizada. As obras preliminares também incluíram a finalização do túnel condutor de energia e a instalação das vigas do trilho do guindaste. A modernização completa está prevista para entrar em operação em 2027, quando proporcionará um aumento significativo na capacidade de regulação elétrica do estado de Baden-Württemberg, na Alemanha.
